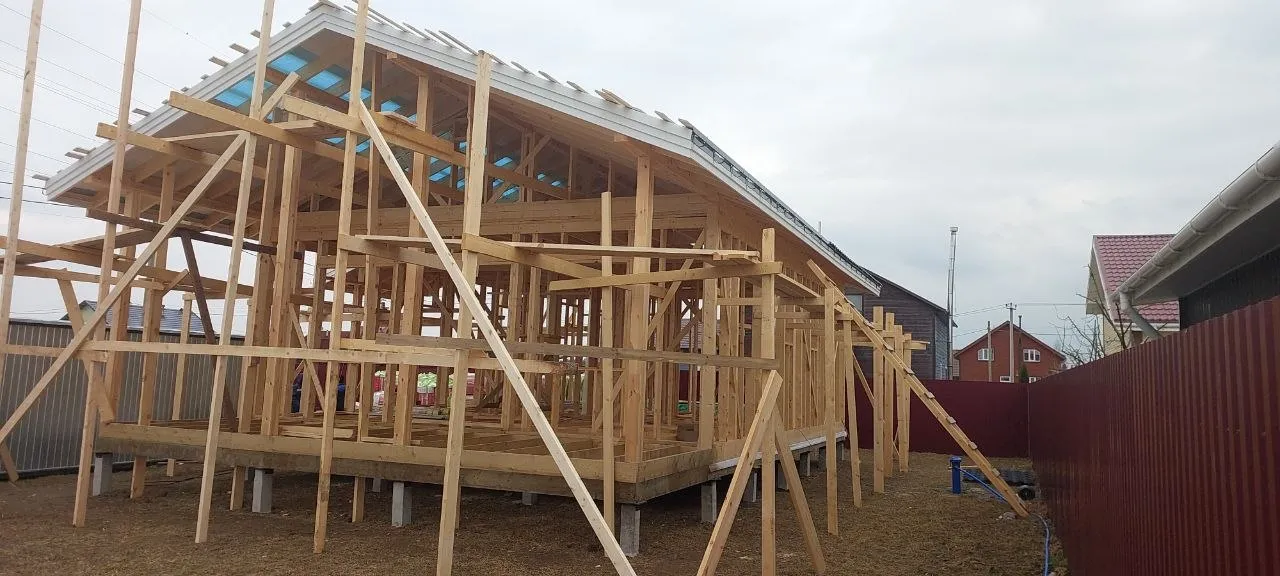

Локация: Ленинградская область, Красный Бор. Срок работ на текущий момент: 35 дней
Делимся ходом строительства очередного одноэтажного каркасного дома по индивидуальному проекту. Объект возводится в Ленинградской области — регион с влажным климатом и серьёзными снеговыми нагрузками, что было учтено в проектных решениях.
Параметр | Значение |
|---|---|
Этажность | 1 этаж |
Общая площадь | 90 м² |
Габариты | 8,1х12,5 м |
Тип конструкции | Деревянный каркас |
Фундамент | Железобетонные сваи |
Климатический район | II (СП 131.13330.2012) |
Снеговая нагрузка | 180 кг/м² (III район, СП 20.13330) |
Ветровая нагрузка | 30 кг/м² (II район, СП 20.13330) |

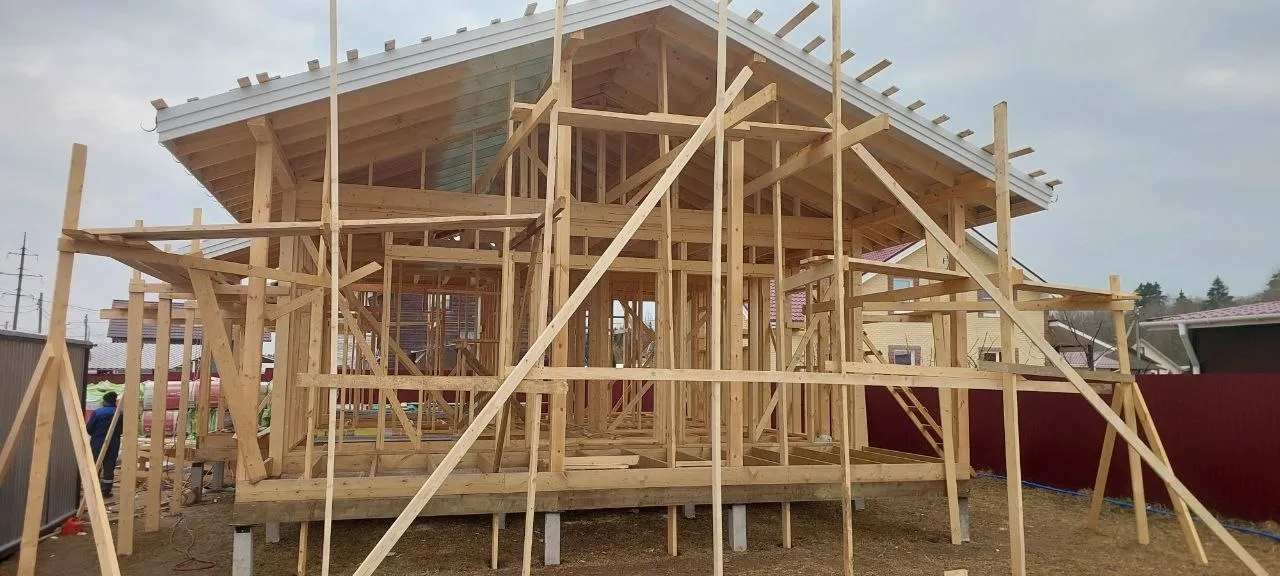

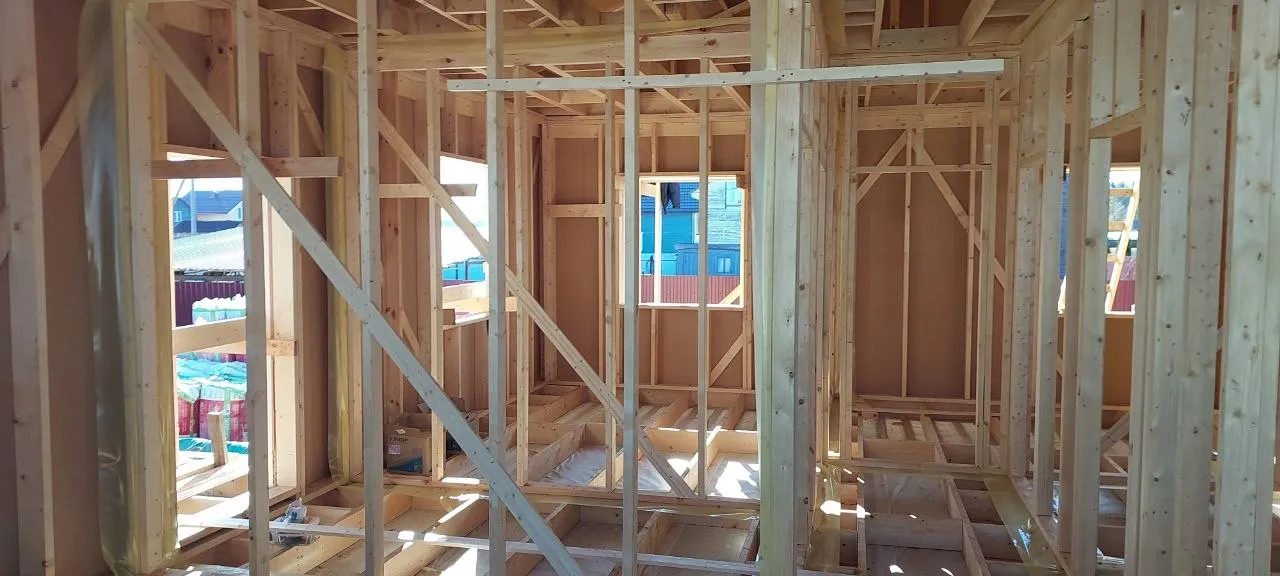

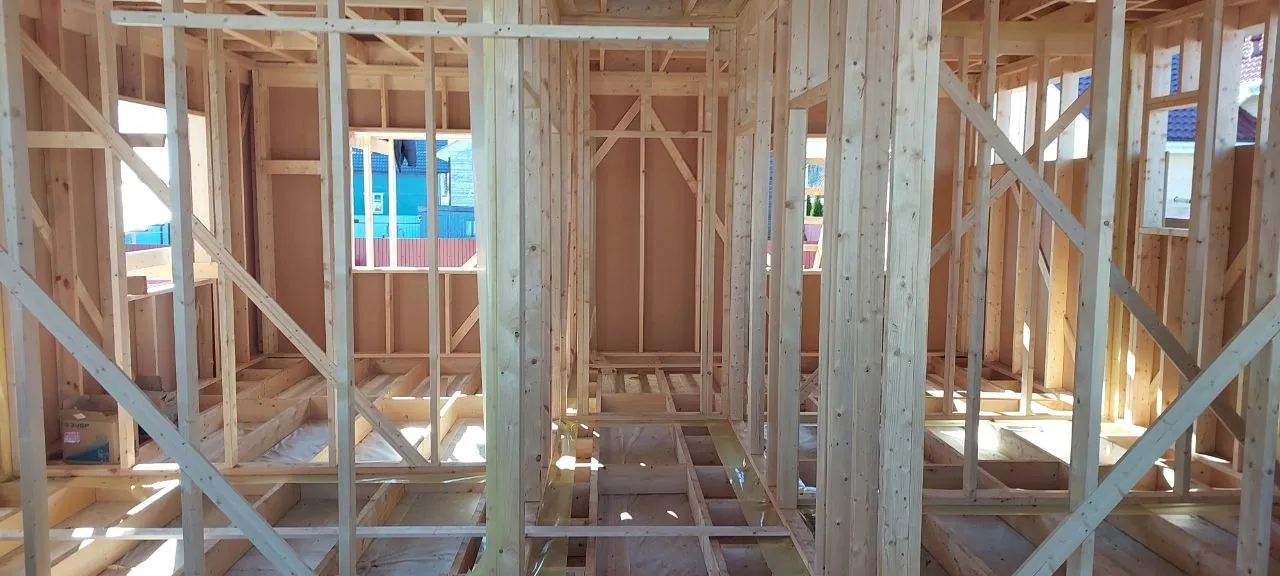

Несущий каркас дома выполнен из строганого сухого пиломатериала камерной сушки. Все стойки, обвязки и перемычки установлены в строгом соответствии с проектной документацией. Конструктивная жёсткость каркаса обеспечивается системой диагональных укосин, врезанных в стойки каждой стены, — это гарантирует устойчивость здания к ветровым и эксплуатационным нагрузкам. Оконные и дверные проёмы сформированы с усиленными перемычками, готовы к монтажу светопрозрачных конструкций.

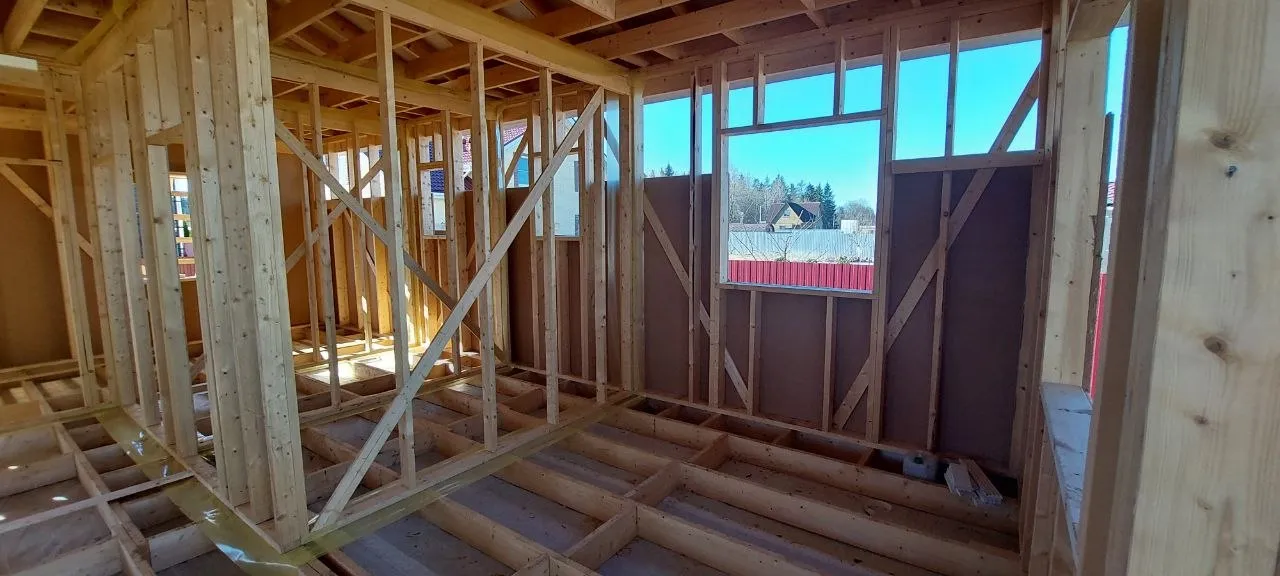

Перекрытие и стропильная система

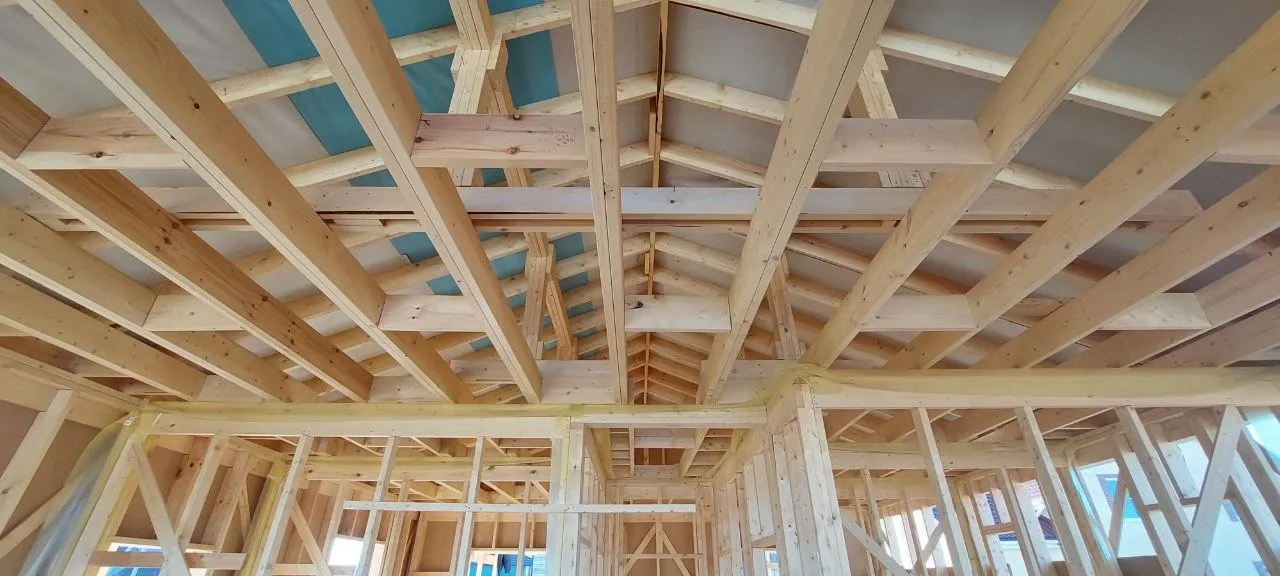

Балки перекрытия пола и потолка выполнены с расчётным шагом, обеспечивающим необходимую несущую способность. Стропильная система двускатной кровли смонтирована полностью — стропила, прогоны, затяжки и обрешётка установлены и выведены в проектные отметки. Геометрия кровли выверена, скаты ровные, свесы сформированы.
Кровля

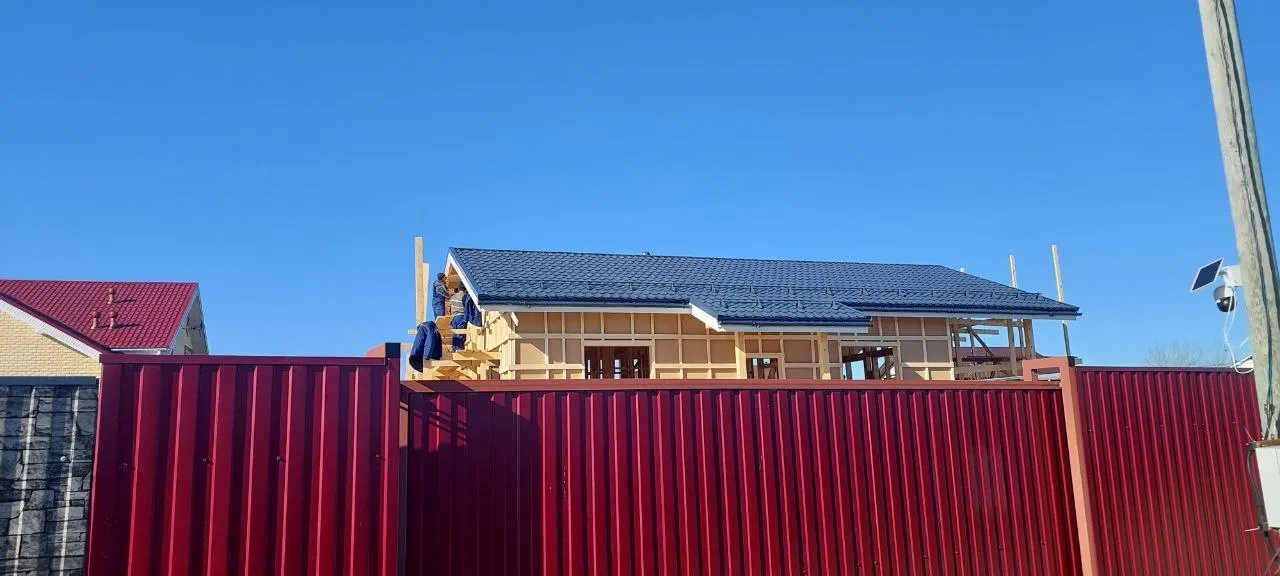

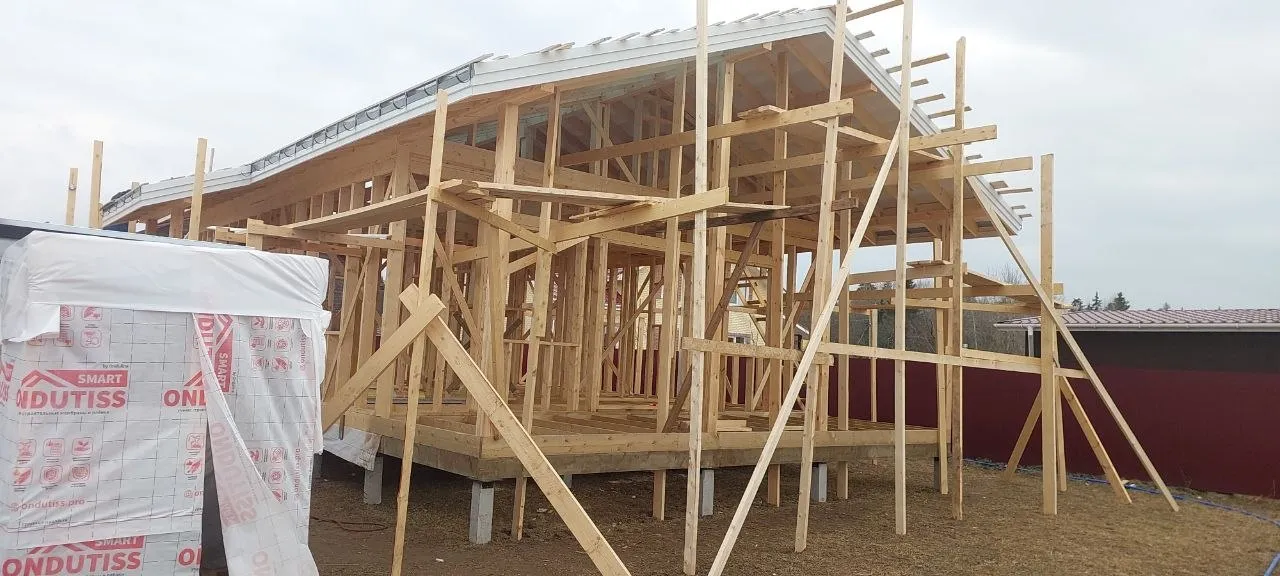

На данном этапе кровля полностью возведена. Смонтировано металлическое кровельное покрытие тёмного цвета, которое обеспечивает долговечную и надёжную защиту от атмосферных осадков. Под кровельным покрытием уложена ветро-влагозащитная мембрана ONDUTISS SMART — современный паропроницаемый материал, защищающий утеплитель и деревянные конструкции от конденсата и наружной влаги при сохранении способности «дышать».
Наружная обшивка

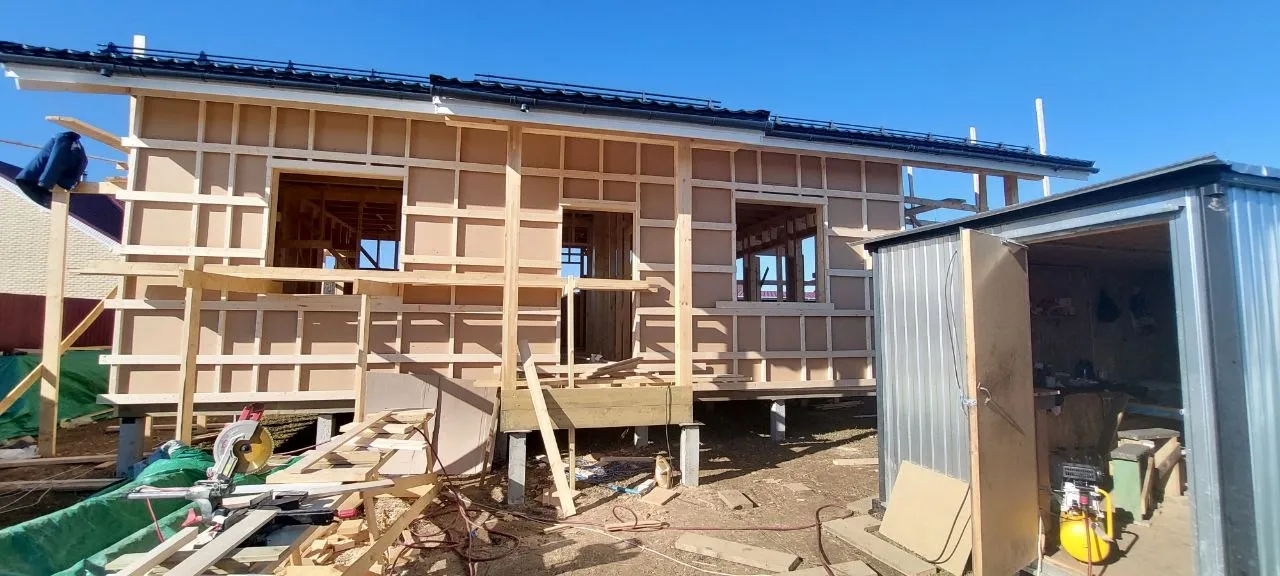

Стены дома обшиваются плитным материалом (ОСП/ЦСП), который выполняет сразу несколько функций: дополнительная пространственная жёсткость каркаса, основа под фасадную отделку и ветрозащита. Обшивка фасадов находится в активной стадии — часть стен уже закрыта, ведётся подготовка к финальному этапу формирования тёплого контура.
Фундамент

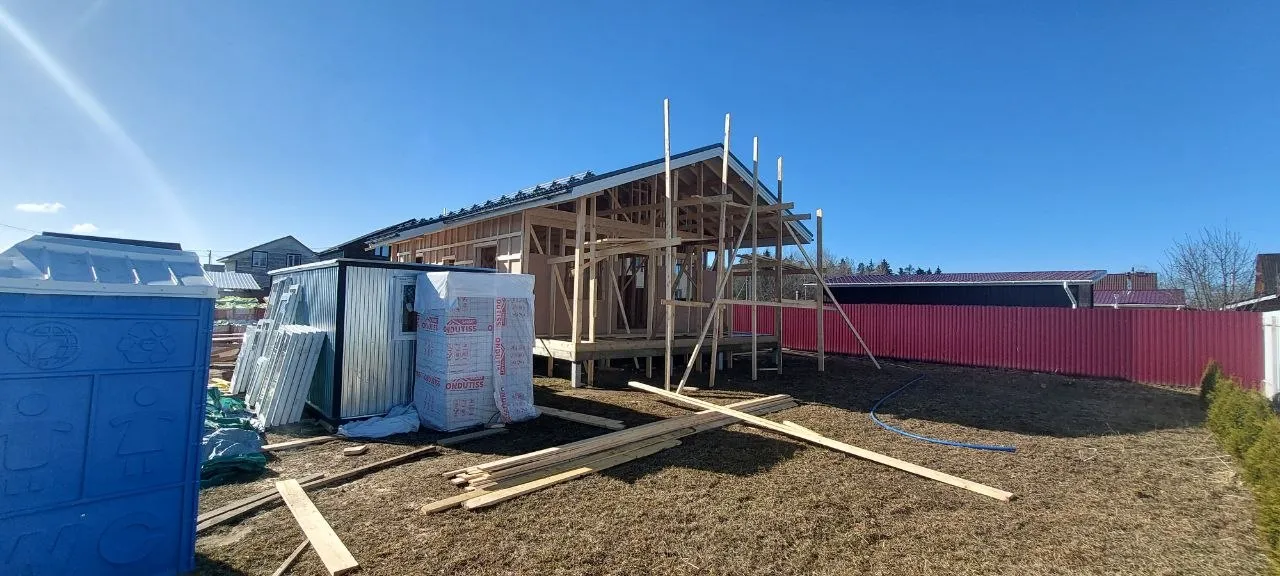

Дом возведён на железобетонных сваях — надёжном и проверенном решении для данного типа грунтов. Свайный фундамент обеспечивает стабильную несущую способность, вентилируемое подпольное пространство и защиту конструкций от капиллярной влаги. При этом проект является универсальным: данный дом также может быть реализован на монолитной железобетонной плите — выбор типа фундамента зависит от результатов геологических изысканий и предпочтений заказчика.
Архитектурно-планировочное решение разработано в соответствии с СП 55.13330.2016 «Дома жилые одноквартирные». Планировка утверждена заказчиком, расположение здания на участке обеспечивает нормативную инсоляцию жилых помещений.
Этап «тёплый контур» — это стадия строительства, при которой дом получает полностью закрытую от внешних воздействий оболочку: готовый фундамент, несущий каркас, кровлю, наружную обшивку стен, установленные окна и входную дверь. По сути, здание уже защищено от осадков, ветра и перепадов температур. После завершения тёплого контура можно приступать к внутренним работам — утеплению, прокладке инженерных коммуникаций и чистовой отделке — вне зависимости от погодных условий и времени года.
Для заказчика этап тёплого контура — это возможность:
Распределить бюджет: завершить основную конструктивную часть и взять паузу перед отделкой;
Вести внутренние работы в любой сезон, так как дом уже защищён от непогоды;
Визуально оценить объёмы и планировку будущего жилья в натуральную величину.
С момента начала строительных работ до текущего этапа прошло 35 календарных дней. За это время выполнен полный цикл: от монтажа свайного фундамента и обвязки до возведения стропильной системы и укладки кровельного покрытия.
Установлен фундамент на железобетонных сваях
Смонтирован полный деревянный каркас стен и перегородок
Выполнена обвязка и устройство перекрытий
Возведена стропильная система кровли
Кровля смонтирована и закрыта
Стены обшиты плитами ОСБ (наружная черновая обшивка)
Подготовлена ветрозащитная мембрана (Ondutiss Smart)
Сейчас бригада ведёт подготовку к обустройству фасада — завершается наружная обшивка стен, после чего будет смонтирована ветрозащитная мембрана и фасадная отделка.
35 дней от первой сваи до готовой кровли — это результат слаженной работы команды, качественной проектной документации и грамотной логистики материалов на объект.
Монтаж ветро- и гидрозащиты фасада
Утепление стен и перекрытий
Установка окон и дверей
Финишная отделка фасада
Устройство крыльца
Внутренняя отделка
35 дней — и дом уже стоит под крышей. Каркасная технология позволяет возводить полноценные жилые дома в сжатые сроки без потери качества. Все решения соответствуют требованиям действующих строительных норм и правил, экологических и противопожарных стандартов.
Мы выполняем строительство «под ключ» и до стадии «тёплый контур» — с гарантией сроков и качества. Оставьте заявку, и мы рассчитаем стоимость вашего будущего дома.









Свяжитесь с нами — мы ответим на все ваши вопросы и поможем с выбором.
Оставьте заявку — мы свяжемся с вами, уточним детали и предложим лучшее решение под ваш участок и бюджет.
Ответим в течение 30 минут
+7921-76-76-76-1
info.stroyinvest24@gmail.com
Мы перезвоним и бесплатно проконсультируем
